W przedsiębiorstwie rzadko modernizuje się tylko jeden element systemu energetycznego. W praktyce obok siebie pojawiają się termomodernizacja, odzysk ciepła, wymiana źródła, elektryfikacja procesów, fotowoltaika, kogeneracja, magazyn energii, modernizacja napędów oraz nowe układy sterowania. Każda z tych inwestycji może być uzasadniona osobno. Problem zaczyna się wtedy, gdy każda jest projektowana na podstawie innego bilansu i bez uwzględnienia tego, jak zmieni parametry dla kolejnych projektów.
Najważniejsza zasada jest prosta: kolejnej inwestycji nie powinno się dobierać do profilu zużycia, który wcześniejsze działania mają dopiero zmienić. Jeśli po termomodernizacji spadnie zapotrzebowanie na ciepło, źródło dobrane wcześniej może być za duże. Jeżeli odzysk ciepła pokryje część potrzeb technologicznych, zmieni się zarówno moc, jak i liczba godzin pracy nowego źródła. Gdy pojawi się pompa ciepła albo inna elektryfikacja procesu, zmieni się z kolei profil energii elektrycznej, na podstawie którego wcześniej planowano fotowoltaikę lub magazyn.

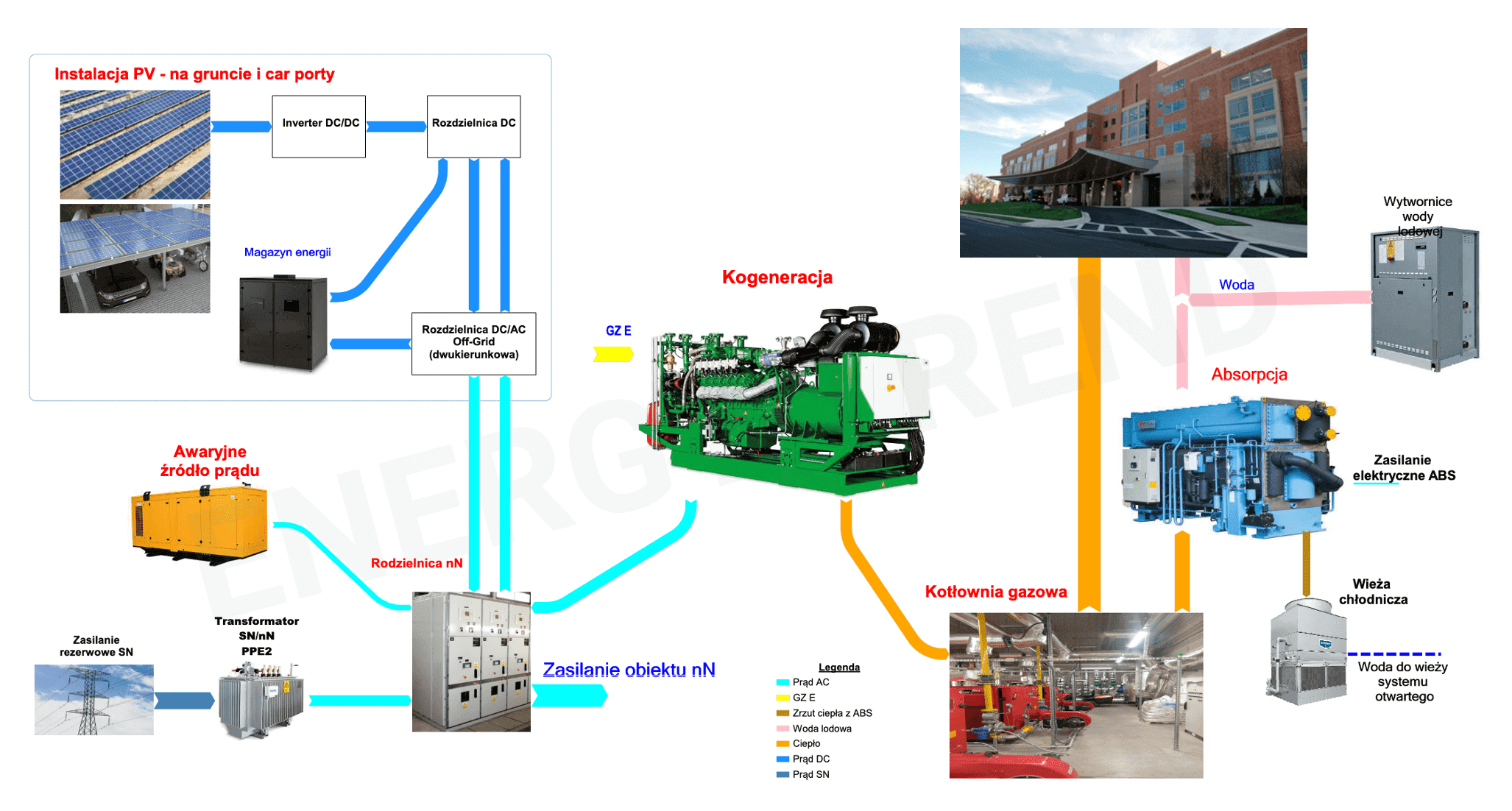

Dlatego modernizacja systemu energetycznego przedsiębiorstwa powinna być traktowana jako techniczny projekt zależności między inwestycjami. Nie chodzi o stworzenie kolejnej listy urządzeń, lecz o ustalenie kolejności, wspólnych założeń projektowych i docelowych profili energii po każdym etapie.
Modernizacja systemu energetycznego to projekt zależności, a nie katalog technologii
Najczęstszy błąd polega na analizowaniu każdej inwestycji względem stanu obecnego. Audyt budynku określa zapotrzebowanie przed termomodernizacją, projektant źródła ciepła korzysta z tego samego stanu, dostawca fotowoltaiki analizuje historyczne zużycie energii elektrycznej, a magazyn energii jest dobierany do profilu, który po wdrożeniu pozostałych inwestycji będzie już inny.
W spójnym podejściu punktem odniesienia nie jest wyłącznie bilans historyczny. Trzeba zbudować także bilans resztkowy, czyli przewidywane zapotrzebowanie po zastosowaniu wcześniej zaplanowanych działań. Ten bilans staje się wejściem do kolejnego etapu.
Komentarz audytora: przy kilku równoległych modernizacjach bardziej interesuje mnie profil energii po zmianach niż sama suma historycznego zużycia. To właśnie z przyszłego profilu powinny wynikać moce źródeł, parametry OZE, zadanie magazynu oraz logika sterowania.
Takie podejście jest spójne z ideą „energy efficiency first”. Artykuł 3 dyrektywy (UE) 2023/1791 zobowiązuje państwa członkowskie do zapewnienia oceny rozwiązań efektywności energetycznej w określonych decyzjach planistycznych, politycznych i dużych inwestycjach. Nie oznacza to, że dyrektywa narzuca każdemu przedsiębiorstwu opisaną poniżej kolejność projektową. W tym artykule kolejność jest praktyką techniczną: najpierw aktualizujemy popyt i straty, a dopiero później dobieramy sposób pokrycia zapotrzebowania. Taki porządek pomaga ograniczyć ryzyko przewymiarowania i konfliktów między inwestycjami.
Co może pójść nie tak, gdy inwestycje są projektowane osobno?
- Przewymiarowanie źródła ciepła. Kocioł, pompa ciepła albo inna instalacja może zostać dobrana do zapotrzebowania sprzed termomodernizacji, odzysku ciepła lub zmian procesu.
- Przewymiarowanie albo niewłaściwe zadanie magazynu energii. Magazyn policzony do dzisiejszego profilu może nie odpowiadać profilowi po uruchomieniu PV, elektryfikacji ogrzewania, zmianie godzin produkcji czy zwiększeniu mocy maszyn.
- Konflikt między kogeneracją a odzyskiem ciepła. Obie inwestycje konkurują o ten sam odbiór ciepła. Jeżeli odzysk ograniczy bazowe zapotrzebowanie cieplne, kogeneracja może mieć mniej godzin efektywnej pracy.
- Podwójne liczenie oszczędności. Dwa projekty mogą przypisać sobie redukcję tej samej części zużycia energii, chociaż po wdrożeniu pierwszego drugi pracuje już na mniejszej bazie.
- Błędna ocena mocy przyłączeniowej. Elektryfikacja źródła ciepła, chłodu lub procesu może zwiększyć szczytowy pobór energii elektrycznej, nawet jeśli całkowite zużycie energii końcowej spadnie.
- Sterowanie zaprojektowane za późno. Urządzenia mogą być technicznie poprawne osobno, ale bez uzgodnionej hierarchii pracy będą konkurować o ten sam odbiór, ładować magazyn w niewłaściwym momencie albo powodować niepotrzebne szczyty mocy.
Jaka kolejność modernizacji systemu energetycznego ma najwięcej sensu?
Nie istnieje jedna kolejność obowiązująca w każdym zakładzie, ale w większości analiz warto przejść od ograniczenia potrzeb do sposobu ich pokrycia. Pozwala to dobierać kolejne urządzenia do coraz bardziej realistycznego, docelowego profilu.
1. Najpierw ustal rzeczywisty profil energii i ograniczenia techniczne
Punktem startowym powinien być bilans energii rozpisany nie tylko na media, ale również na czas i obszary. Roczne zużycie energii elektrycznej czy gazu jest zbyt mało szczegółowe do doboru wielu technologii. Potrzebne są m.in. profile obciążenia elektrycznego, sezonowość zapotrzebowania na ciepło i chłód, godziny pracy linii, parametry temperatur oraz informacje o ograniczeniach przyłączeniowych i technologicznych.
Dla energii elektrycznej często pracuje się na danych 15-minutowych lub godzinowych. Dla ciepła równie ważne jest rozdzielenie potrzeb budynkowych, technologicznych i ciepłej wody, ponieważ każda z tych grup może mieć inny przebieg w czasie i inne wymagane temperatury.
2. Ogranicz zapotrzebowanie i straty przed doborem nowych źródeł
W pierwszej kolejności należy przeanalizować działania, które zmniejszają ilość energii potrzebnej do wykonania tej samej pracy. W zależności od zakładu mogą to być termomodernizacja budynków, ograniczenie strat w instalacjach cieplnych, optymalizacja sprężonego powietrza, modernizacja chłodnictwa, oświetlenia, technologii produkcji czy silników i napędów elektrycznych.
W przypadku napędów nie wystarczy założyć, że sama modernizacja falownika automatycznie daje określony procent oszczędności. Efekt zależy od charakterystyki napędzanej maszyny, rzeczywistego obciążenia, wymaganej regulacji i punktu pracy. Jeżeli równolegle zmieniana jest pompa, wentylator, instalacja hydrauliczna albo parametry procesu, oszczędność falownika trzeba policzyć na nowym punkcie pracy, a nie dodawać do efektu pozostałych zmian jako niezależną wartość.
3. Następnie wykorzystaj energię, która już powstaje w zakładzie
Po ograniczeniu zbędnego zużycia warto sprawdzić odzysk ciepła odpadowego. Źródłem może być m.in. sprężarka, agregat chłodniczy, spaliny, gorący produkt, powietrze usuwane z procesu albo inne medium technologiczne.
Sam fakt występowania wysokiej temperatury nie oznacza jeszcze, że odzysk będzie użyteczny. Trzeba połączyć trzy informacje: moc dostępnego strumienia, poziom temperatury oraz jednoczesność źródła i odbiornika. Jeżeli ciepło pojawia się wtedy, gdy zakład nie ma dla niego odbioru, potencjał roczny będzie znacznie niższy niż wynikałoby z mocy chwilowej. Czasem problem można rozwiązać magazynem ciepła, zmianą harmonogramu albo pompą ciepła, ale są to już kolejne elementy wymagające wspólnego modelu.
4. Dopiero po redukcji i odzysku przelicz zapotrzebowanie resztkowe oraz dobierz źródła
Nowe źródło ciepła powinno być dobierane do obciążenia, które pozostaje po uwzględnieniu wcześniejszych działań. Dotyczy to kotłów, pomp ciepła, sieci ciepłowniczej, źródeł elektrycznych oraz kogeneracji.
Nie oznacza to, że każde źródło należy po prostu zmniejszyć do obciążenia resztkowego. Trzeba uwzględnić wymagania rezerwowe, niezawodność odzysku, temperatury projektowe, minimalną moc urządzeń, zakres modulacji, postoje technologiczne oraz scenariusze awaryjne. Kluczowe jest jednak to, aby wszystkie te decyzje były podejmowane na aktualnym bilansie, a nie na danych sprzed modernizacji.
5. OZE dobieraj do nowego profilu poboru, a nie wyłącznie do rocznego zużycia
Po zmianach po stronie odbioru można przejść do źródeł własnych. W przypadku fotowoltaiki przemysłowej szczególnie ważne jest zestawienie produkcji i zużycia w tych samych przedziałach czasu. Narzędzia takie jak PVGIS umożliwiają analizę godzinowej produkcji PV, ale po stronie zakładu trzeba zestawić ją z rzeczywistym lub prognozowanym profilem obciążenia.
Inne technologie, takie jak energia z wiatru, biogaz czy wodór, również mogą być częścią modernizacji, jeżeli odpowiadają warunkom lokalnym, dostępności paliwa lub energii oraz profilowi przedsiębiorstwa. Nie są jednak obowiązkowym elementem spójnego systemu tylko dlatego, że technicznie można je zastosować.
6. Magazyn energii dobieraj dopiero po określeniu jego funkcji
Magazyn energii nie powinien być traktowany jako uniwersalny dodatek do PV. Najpierw trzeba odpowiedzieć, jakie zadanie ma realizować: zwiększać autokonsumpcję, ograniczać szczyt poboru, przesuwać energię między godzinami, wspierać zasilanie awaryjne czy łączyć kilka funkcji.
Do poprawnego doboru potrzebne są co najmniej dwa parametry: moc w kW oraz użyteczna pojemność w kWh. Ten sam szczyt mocy może wymagać bardzo różnej pojemności zależnie od czasu trwania. Równie ważna jest logika sterowania, dostępny zakres stanu naładowania, sprawność, rezerwa na inne funkcje oraz ograniczenia przyłączenia.
Materiały Federal Energy Management Program (U.S. Department of Energy) oddzielają etap specyfikacji i przygotowania projektu BESS od późniejszej oceny jego pracy na podstawie rzeczywistych danych ładowania i rozładowania. Z punktu widzenia projektu wniosek jest praktyczny: najpierw definiuje się zadanie magazynu i kryterium sukcesu, a dopiero potem jego moc, pojemność oraz sterowanie. Magazyn zoptymalizowany do krótkiego peak shavingu nie staje się automatycznie prawidłowo dobranym systemem zasilania awaryjnego.
7. Na końcu zepnij instalacje wspólną logiką sterowania
Sterowanie jest ostatnim elementem tego ciągu tylko w sensie finalnej konfiguracji. Wymagania dla automatyki trzeba określać od początku projektu, ponieważ wpływają na dobór liczników, komunikację urządzeń, możliwości modulacji i interfejsy dostawców.
W zależności od zakładu nadrzędny system może koordynować m.in. wykorzystanie odzysku ciepła, kolejność załączania źródeł, ładowanie i rozładowanie magazynu, pracę pomp ciepła, ograniczanie szczytów oraz reakcję na produkcję PV. System typu EMS lub odpowiednio zaprojektowana automatyka nie „tworzy” oszczędności sama z siebie. Pozwala natomiast egzekwować założenia, które wcześniej zostały policzone w bilansie i scenariuszach pracy.
Więcej o samych narzędziach pomiarowych i automatyce opisujemy na stronie monitorowania i zarządzania energią.
Jak jedna modernizacja zmienia warunki doboru kolejnej? Konkretne przykłady
Termomodernizacja a moc źródła ciepła
Załóżmy, że w punkcie projektowym obiekt potrzebuje 900 kW na ogrzewanie pomieszczeń oraz 300 kW na pozostałe odbiory cieplne. Łącznie daje to 1,2 MW. Jeżeli termomodernizacja obniży część budynkową o 30%, zapotrzebowanie na ogrzewanie spadnie z 900 do 630 kW. Przy niezmienionych pozostałych odbiorach nowy bilans wynosi około 930 kW.
Źródło dobrane wcześniej na 1,2 MW byłoby w takim uproszczonym porównaniu o 270 kW większe od nowego zapotrzebowania. Nie oznacza to automatycznie, że prawidłowa moc urządzeń ma wynosić dokładnie 930 kW — nadal trzeba uwzględnić rezerwę, charakter odbiorów i warunki projektowe. Przykład pokazuje jednak, dlaczego kolejność obliczeń ma znaczenie.
Odzysk ciepła a nowe źródło
Załóżmy, że zakład ma dostępne 300 kW ciepła odpadowego przez 5 000 godzin rocznie. Gdyby cały ten strumień dało się wykorzystać w tym samym czasie, górna granica energii wynosiłaby 1 500 MWh rocznie przed uwzględnieniem strat układu. Jeżeli jednak odbiór ciepła pokrywa się z dostępnością źródła tylko przez 60% tego czasu, użyteczny potencjał przed stratami spada do około 900 MWh.
Podobnie jest z mocą. Jeżeli w danej chwili zapotrzebowanie wynosi 800 kW i dostępny jest pewny odzysk 300 kW, aktywne źródło musi dostarczyć około 500 kW. Jeżeli jednak odzysk nie jest dostępny w czasie postoju albo awarii, system rezerwowy może nadal wymagać zdolności pokrycia pełnych 800 kW. Dlatego energia roczna, moc szczytowa i moc rezerwowa to trzy różne pytania.
Elektryfikacja ciepła a profil energii elektrycznej
Zmiana kotła na pompę ciepła albo elektryfikacja procesu może ograniczyć zużycie paliwa, ale jednocześnie zwiększa pobór energii elektrycznej. Jeżeli taki projekt pojawia się po wykonaniu koncepcji PV lub magazynu, trzeba wrócić do wcześniejszych obliczeń. Nowy odbiornik może zwiększyć autokonsumpcję PV, zmienić godziny szczytu, wymagać większej mocy przyłączeniowej albo stworzyć nową możliwość sterowania obciążeniem.
Dlatego przy elektryfikacji nie należy patrzeć wyłącznie na roczne kWh. Istotny jest przebieg mocy w czasie oraz jednoczesność nowego odbiornika z pozostałymi urządzeniami.
Magazyn energii a długość szczytu poboru
Załóżmy, że celem jest obniżenie poboru z sieci o 300 kW. Jeżeli niepożądany szczyt trwa 30 minut, idealna ilość energii potrzebna do jego pokrycia wynosi 150 kWh. Gdy taki sam szczyt trwa dwie godziny, potrzeba już 600 kWh. To czterokrotnie większa energia przy tej samej wymaganej mocy 300 kW.
W realnym projekcie pojemność musi dodatkowo uwzględniać m.in. sprawność, dopuszczalny zakres stanu naładowania, rezerwę i sposób eksploatacji. Ten prosty przykład pokazuje jednak, dlaczego magazynu nie można dobrać wyłącznie na podstawie jednego maksymalnego odczytu mocy albo rocznej nadwyżki energii.
Kogeneracja a odzysk ciepła oraz termomodernizacja
Kogeneracja jest szczególnie wrażliwa na zmianę profilu cieplnego, ponieważ sens techniczny i ekonomiczny układu zależy od możliwości wykorzystania wytwarzanego ciepła. Jeżeli po termomodernizacji i odzysku ciepła spada bazowy odbiór cieplny, zmniejszyć może się optymalna moc jednostki albo liczba godzin jej efektywnej pracy.
Dlatego analiza kogeneracji wykonana przed pełnym bilansem odzysku ciepła powinna zostać przeliczona. To jeden z najlepszych przykładów sytuacji, w której dwie osobno „dobre” inwestycje mogą konkurować o ten sam odbiór i pogorszyć wynik całego systemu.
Modernizacja falownika a pozostałe zmiany w napędzie
Jeżeli projekt obejmuje regulację prędkości, modernizację falownika, wymianę silnika, zmianę pompy lub wentylatora i przebudowę samej instalacji, wszystkie efekty powinny zostać policzone na jednym modelu. Nie można niezależnie przypisać pełnej oszczędności każdemu działaniu, jeżeli kolejne działania zmieniają punkt pracy tego samego układu.
W praktyce często ważniejsze od samej nazwy urządzenia jest pytanie: jakiej wydajności, ciśnienia, przepływu lub momentu rzeczywiście potrzebuje proces po modernizacji?
Macierz zależności: co trzeba przeliczyć po każdej zmianie?
| Inwestycja | Co bezpośrednio zmienia? | Co trzeba ponownie sprawdzić? |
|---|---|---|
| Termomodernizacja | Straty ciepła, moc i energia na ogrzewanie | Moc źródła, pompy, temperatury zasilania, kogenerację |
| Odzysk ciepła | Resztkowy profil zapotrzebowania na ciepło | Nowe źródło, kogenerację, magazyn ciepła, sterowanie |
| Modernizacja napędów i procesu | Moc i zużycie energii elektrycznej, czasem również ciepło/chłód | PV, magazyn, moc przyłączeniową, taryfę i automatykę |
| Pompa ciepła lub inna elektryfikacja | Profil energii elektrycznej i paliw | Transformator, przyłącze, PV, magazyn, szczyty mocy |
| Fotowoltaika | Profil poboru netto z sieci i nadwyżek | Magazyn, autokonsumpcję, sterowanie, warunki eksportu |
| Kogeneracja | Jednocześnie profil własnej produkcji energii i dostępnego ciepła | Odbiór ciepła, PV, magazyn, pracę źródeł rezerwowych |
| Magazyn energii | Profil poboru i oddawania mocy w czasie | Szczyty, sterowanie, rezerwę, współpracę z PV i źródłami |
Czy ta kolejność zawsze musi być sztywna?
Nie. W rzeczywistym zakładzie kolejność inwestycji bywa narzucona przez stan techniczny urządzeń, bezpieczeństwo produkcji, terminy postoju, możliwości finansowania, dostępność mocy przyłączeniowej albo konieczność szybkiej wymiany awaryjnego źródła.
Spójny plan nie oznacza więc, że firma ma czekać z każdą inwestycją do zakończenia poprzedniej. Oznacza, że każdy projekt powinien korzystać z jednego docelowego modelu i wspólnych założeń. Jeśli np. źródło ciepła musi zostać wymienione przed planowaną termomodernizacją, jego dobór powinien uwzględniać przyszłe zmniejszenie obciążenia, odpowiedni zakres modulacji albo etapowanie mocy.
W większych programach modernizacyjnych warto utrzymywać kilka scenariuszy: stan obecny, etap po pierwszej grupie działań oraz stan docelowy. Dzięki temu można realizować inwestycje etapami, nie tracąc kontroli nad końcową architekturą.
Co powinien zawierać techniczny plan integracji inwestycji?
Dobrze przygotowany plan techniczny nie musi od razu być wielobranżowym projektem wykonawczym. Powinien jednak dawać wszystkim kolejnym projektantom wspólną bazę. W praktyce warto przygotować:
- bilans bazowy energii elektrycznej, ciepła, chłodu i paliw wraz z profilami w czasie;
- listę działań redukujących zapotrzebowanie oraz prognozowany profil po ich wdrożeniu;
- bilans odzysku energii z temperaturami, dostępnością i jednoczesnością odbioru;
- profil resztkowego zapotrzebowania, do którego dobiera się nowe źródła;
- scenariusze OZE i własnej generacji zestawione z nowym profilem odbioru;
- jasno zdefiniowaną funkcję magazynu oraz oddzielny dobór mocy i pojemności;
- sprawdzenie wpływu na przyłącze, transformator i szczyty mocy;
- macierz interfejsów określającą, które urządzenia wymieniają dane i które z nich mają priorytet;
- logikę sterowania i pomiarów potrzebną do późniejszej weryfikacji efektu;
- plan etapowania, czyli informację, które założenia trzeba przeliczyć po każdej kolejnej inwestycji.
Takie opracowanie jest szczególnie potrzebne, gdy poszczególne projekty realizują różni dostawcy. Każdy wykonawca może odpowiadać za własny zakres, ale powinien korzystać z tej samej bazy projektowej i znać parametry, które zmienią się w kolejnych etapach.
Techniczna integracja inwestycji a strategia energetyczna przedsiębiorstwa
Te dwa pojęcia warto rozdzielić. Techniczny plan modernizacji systemu energetycznego odpowiada przede wszystkim na pytania: jak inwestycje wpływają na siebie, w jakiej kolejności je liczyć, jak dobrać moce i jak mają ze sobą współpracować.
Strategia energetyczna przedsiębiorstwa jest szersza. Może obejmować m.in. cele biznesowe, politykę zakupową, zarządzanie ryzykiem, bezpieczeństwo energetyczne, finansowanie, rozwój produkcji czy cele środowiskowe. Ten artykuł celowo nie przejmuje tej intencji — koncentruje się na technicznej integracji konkretnych inwestycji.
Prawo wskazuje kierunek, ale nie zastępuje projektu technicznego
Dyrektywa (UE) 2023/1791 wzmacnia zasadę „energy efficiency first”, ale art. 3 kieruje obowiązki przede wszystkim do państw członkowskich i dotyczy sposobu uwzględniania efektywności w określonych decyzjach planistycznych, politycznych i dużych inwestycjach. Komisja opublikowała także zalecenie (UE) 2024/2143 z wytycznymi do interpretacji tego przepisu.
Dla typowej modernizacji przedsiębiorstwa nie jest to ustawowy nakaz realizacji inwestycji dokładnie w kolejności opisanej w tym artykule. Kolejność „popyt i straty → odzysk → bilans resztkowy → źródła → OZE → magazyn → sterowanie” jest praktyką projektową, która pozostaje spójna z systemowym podejściem do efektywności. Sam projekt musi dodatkowo uwzględnić bezpieczeństwo procesu, niezawodność, warunki przyłączenia, temperatury, możliwość modulacji i etapowanie.
Najczęstsze błędy przy łączeniu kilku inwestycji
- dobór źródła do historycznego szczytu bez uwzględnienia planowanej termomodernizacji;
- liczenie odzysku ciepła wyłącznie z mocy źródła bez sprawdzenia jednoczesności odbioru;
- dobór PV z rocznego zużycia bez analizy godzinowej produkcji i poboru;
- dobór magazynu bez jednoznacznego określenia funkcji oraz osobnego parametru mocy i pojemności;
- sumowanie oszczędności z kilku audytów, które dotyczą tej samej bazy zużycia;
- pominięcie wpływu elektryfikacji na moc przyłączeniową i profil szczytów;
- projektowanie automatyki dopiero po zakupie urządzeń, gdy część wymaganych interfejsów nie jest już dostępna;
- przyjmowanie, że magazyn energii sam w sobie gwarantuje ciągłość zasilania — funkcja rezerwowa wymaga odpowiedniej architektury, mocy, pojemności i sposobu pracy.
FAQ – modernizacja systemu energetycznego przedsiębiorstwa
Czy każda firma powinna zaczynać od termomodernizacji?
Nie. Kolejność zależy od struktury zużycia. W zakładzie, w którym dominują procesy technologiczne, większy efekt może dać optymalizacja procesu, sprężonego powietrza, chłodu albo napędów. Zasada jest szersza: przed doborem nowych źródeł trzeba ustalić i ograniczyć uzasadnione zapotrzebowanie tam, gdzie jest to technicznie i ekonomicznie zasadne.
Czy można najpierw zbudować fotowoltaikę, a później pozostałe instalacje?
Można, ale projekt PV powinien uwzględniać przewidywane zmiany profilu odbioru. Jeżeli w kolejnych latach planowana jest elektryfikacja ciepła, zmiana godzin produkcji albo duża redukcja zużycia, warto przeliczyć także wariant docelowy, a nie tylko stan obecny.
Czy odzysk ciepła zawsze pozwala zmniejszyć moc nowego źródła?
Nie zawsze. Odzysk może znacząco zmniejszyć energię dostarczaną przez nowe źródło, ale redukcja wymaganej mocy zależy od tego, czy ciepło odpadowe jest dostępne w chwili występowania szczytowego zapotrzebowania i czy można je traktować jako źródło wystarczająco niezawodne.
Czy magazyn energii zawsze obniży szczyt poboru?
Tylko wtedy, gdy ma odpowiednią moc, pojemność, dostępny stan naładowania i właściwą logikę sterowania w chwili wystąpienia szczytu. Jeżeli szczyt trwa dłużej niż założono albo bateria jest wcześniej rozładowana do innego celu, efekt może być mniejszy.
Czy kilka niezależnych firm może zaprojektować poszczególne etapy modernizacji?
Tak. Warunkiem jest wspólna baza projektowa: te same profile wejściowe, scenariusz stanu docelowego, uzgodnione interfejsy i jasne zasady aktualizowania bilansu po kolejnych inwestycjach. Problemem nie jest liczba wykonawców, lecz niespójne założenia.
Czym ten plan różni się od strategii energetycznej?
Plan integracji technicznej koncentruje się na wzajemnym wpływie urządzeń i instalacji: profilach, mocach, temperaturach, przepływach, sterowaniu i kolejności doboru. Strategia energetyczna obejmuje szerszy kontekst biznesowy i energetyczny przedsiębiorstwa, dlatego powinna pozostać odrębnym opracowaniem.
Podsumowanie: najpierw zmień zapotrzebowanie, potem dobieraj sposób jego pokrycia
Spójna modernizacja systemu energetycznego nie polega na zgromadzeniu jak największej liczby technologii. Jej celem jest taki dobór inwestycji, aby każdy kolejny element był projektowany do warunków, które rzeczywiście będą panowały po wdrożeniu poprzednich działań.
W praktyce warto zacząć od danych i strat, następnie ograniczyć zapotrzebowanie, wykorzystać dostępny odzysk energii, ponownie policzyć bilans resztkowy, a dopiero potem dobierać źródła, OZE, magazyny i logikę sterowania. Jeżeli kolejność realizacyjna musi być inna, wspólny model powinien uwzględniać stan docelowy od początku.
Przy większej liczbie planowanych inwestycji dobrym punktem wyjścia jest audyt efektywności energetycznej lub studium przedinwestycyjne obejmujące zależności między technologiami. Dzięki temu poszczególne projekty mogą być realizowane etapami, ale pozostają częścią jednego układu technicznego.
Źródła
- Dyrektywa (UE) 2023/1791 – EUR-Lex
- Zalecenie Komisji (UE) 2024/2143 – wytyczne do zasady „energy efficiency first”
- PVGIS – Joint Research Centre, European Commission
- Waste Heat Recovery Basics – U.S. Department of Energy
- Battery Energy Storage System Evaluation Method – U.S. Department of Energy
- Lithium-ion Battery Storage Technical Specifications – U.S. Department of Energy
